İstinat Duvarı Nasıl Yapılır? Adım Adım Yapım Süreci ve Teknik Gereklilikler

İstinat duvarı yapım aşamaları: temel kazısından drenaj sistemine detaylı rehber. Ankara'da eğimli araziler için statik hesap ve C30 beton gereklilikleri.

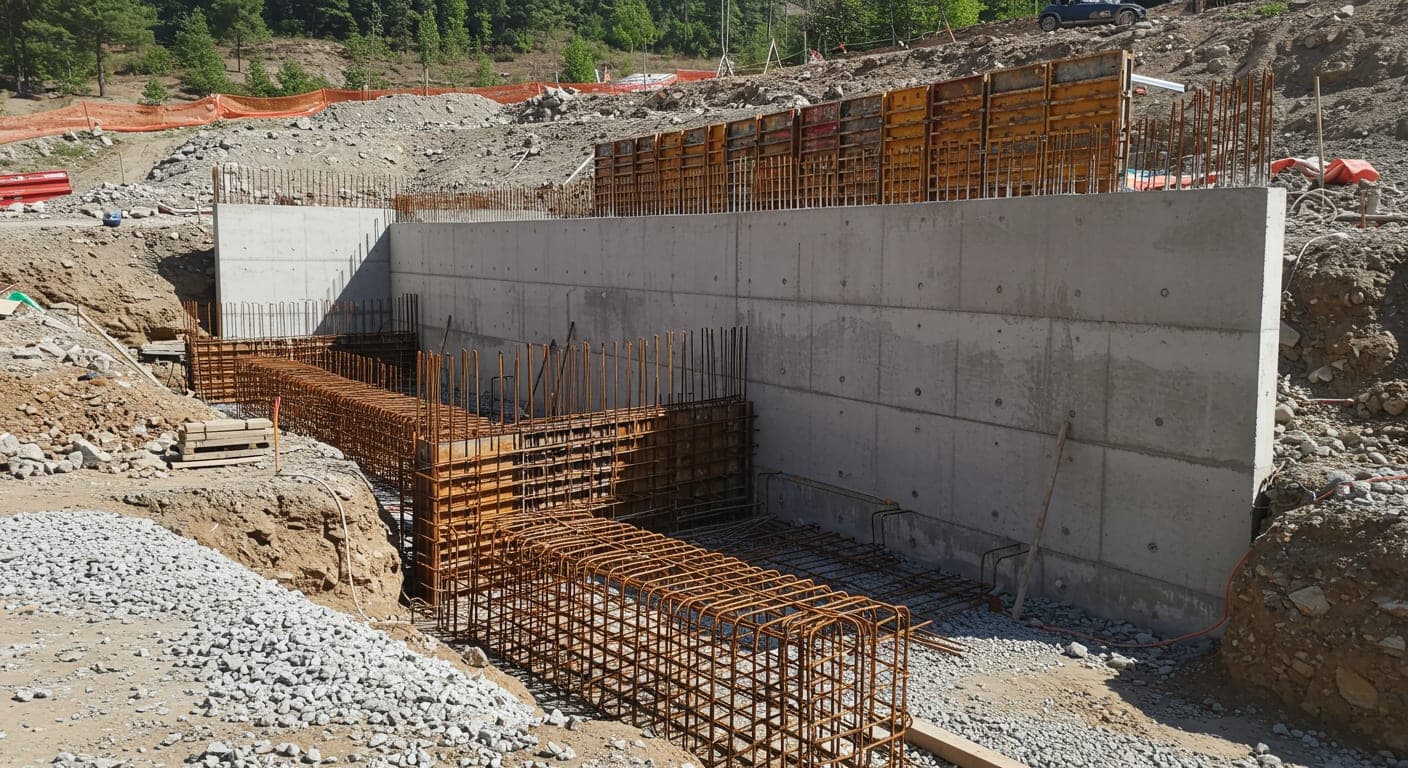

İstinat duvarı yapım aşamaları: kazı çukurunda donatı kafesi ve tamamlanan beton duvar bölümü

İstinat duvarı, eğimli arazide toprak kaymasını önlemek için yapılan mühendislik yapısıdır. Doğru yapılmış bir betonarme istinat duvarı 30–40 yıl sorunsuz hizmet verir; yanlış yapılmış biri birkaç yılda göçer. Bu rehberde statik hesaptan geri dolguya kadar her aşamayı teknik doğrulukla ele alıyoruz.

İstinat Duvarı Nedir ve Neden Yapılır?

İstinat duvarı, zemin kütlesinin yatay toprak basıncına karşı tutulduğu düşey ya da hafif eğimli yapıdır. Eğimli parselde bina zemini oluşturmak, bahçe teraslama yapmak ya da yol kenarı şevleri stabilize etmek için inşa edilir.

Ankara'da İncek ve Bağlıca gibi killi kaya zeminli, eğimli semtlerde istinat duvarı zorunlu bir mühendislik çözümüdür; bu semtlerde satın alınan parsellerin büyük çoğunluğu bahçe düzenlemesinden önce istinat yapısı gerektirir.

Betonarme istinat duvarı türleri üç ana başlıkta toplanır:

  • Ağırlık/kütlesel duvar: kendi ağırlığıyla toprak basıncını taşır; kısa boylar için ekonomik
  • Konsol betonarme duvar: L ya da T kesitli; taban genişliği yük dağılımını artırır; 1,5–5 m aralığı için standart çözüm
  • Ankrajlı/destek duvarlı sistem: çok derin kazılar veya üstünde yapı yükü olan durumlar; mühendis kararıdır

İstinat Duvarı Nasıl Yapılır? Adım Adım Süreç

Aşağıdaki sekiz adım, standart betonarme konsol istinat duvarının inşa sıralamasını göstermektedir.

Adım 1 — Statik Hesap ve Proje

Yüksekliği 2 metreyi aşan ya da üstünde yapı yükü bulunan istinat duvarları için lisanslı inşaat mühendisinden statik hesap alınır. Hesapta zemin emniyet gerilmesi, aktif ve pasif toprak basıncı ile deprem yükü birlikte değerlendirilir. Bu belge belediye ruhsat dosyasına eklenir.

Adım 2 — Kazı

Temel genişliği, duvar yüksekliğinin en az 0,4–0,5 katı olarak hesaplanır. Kazı sırasında şev açısı korunur; kazı yüzeyleri çöküntüye karşı geçici iksa ile desteklenir. Ankara'nın killi kaya zeminlerinde temel derini genellikle 50–80 cm arasındadır.

Adım 3 — Drenaj Tabanı

Temel tabanına 10–15 cm çakıl drenaj yatağı serilerek geotekstil filtre kumaşı döşenir. Bu katman ince zemin taneciklerinin drenaj sistemini tıkamasını önler. Drenaj borusu (çap minimum 100 mm, delikli PVC) duvarın boyunca yerleştirilir ve her 10 metrede bir atık noktasına yönlendirilir.

Adım 4 — Donatı Yerleştirme

Statik hesaba göre belirlenen çap ve aralıkta nervürlü donatı (S420) yerleştirilir. Beton örtü kalınlığı dış cephede minimum 50 mm, iç cephede 40 mm tutulur. Yatay donatılar genellikle her 20–25 cm'de bir, düşey donatılar ise 15–20 cm aralıklı yerleştirilir.

Adım 5 — Kalıp Kurulumu

Çelik kalıp sistemleri hem pürüzsüz beton yüzey hem de hız avantajı sağlar; 3–5 kez yeniden kullanılabilir yapısı maliyeti düşürür. Kalıplar su sızdırmazlığı için düzgün oturmalı, bağlantı noktaları vidalı kenetlerle sabitlenmelidir. Uzun duvarlarda her 8–12 metrede bir genleşme derzi bırakılır; bu derzler mevsimsel ısı genleşmesinden kaynaklanan çatlakları önler.

Adım 6 — Beton Dökümü

C30/37 sınıfı hazır beton, vibratör eşliğinde katmanlar halinde (maksimum 40–50 cm) dökülür. Soğuk hava dökümleri için (+5°C altında) kürü hızlandırıcı katkı ya da sıcak su kullanımı gereklidir. Döküm süresince segregasyon oluşmaması için beton serbest düşürülmez; hortum ya da tremie ile yerleştirilir.

Adım 7 — Kürataj

Beton, döküm sonrası minimum 7 gün boyunca nemli tutulur. Jüt çuval ve düzenli sulama ya da kür bileşiği bu amaçla kullanılır. Erken kalıp sökümü beton dayanımını %20–30 oranında düşürebilir. Kalıplar en erken döküm sonrası 24–36 saat sonra, üst yüzeylerde ise 48–72 saat sonra sökülür.

Adım 8 — Geri Dolgu ve Sıkıştırma

Duvarın gerisine granüler dolgu (kaba çakıl ya da mıcır) katmanlar halinde yerleştirilir; her 30 cm'de bir mekanik kompaktörle sıkıştırılır. Geçirimsiz dolgu malzemesi kullanılırsa drenaj etkinliği sıfırlanır. En üst 20–30 cm bitkisel toprakla tamamlanır ve yüzey suyu duvardan uzaklaştıracak şekilde eğimlendirilir.

Drenaj Sistemi Neden Bu Kadar Kritik?

İstinat duvarı arızalarının büyük çoğunluğu yetersiz drenajdan kaynaklanır. Duvarın gerisinde biriken yağmur suyu ve zemin suyu hidrostatik basınç oluşturur; bu basınç özellikle don-çözülme döngüleri sırasında katlanarak artar.

Drenaj sisteminin temel bileşenleri şunlardır:

  • Delikli PVC drenaj borusu (minimum çap 100 mm): su toplama ve tahliyesi
  • Geotekstil filtre kumaşı: çakıl katmanını zemin ince malzemesinden ayırır
  • Granüler geri dolgu (kaba çakıl): suyun drenaj borusuna ulaşmasını sağlar
  • Yüzey eğimi: zemin yüzeyi duvardan en az 2–3 cm/m uzaklaşacak şekilde eğimlendirilir

Profesyonel istinat duvarı yapımı için betonarme istinat duvarı hizmetimizi inceleyebilir ya da ücretsiz keşif için ekibimizle iletişime geçebilirsiniz.

Ankara Zeminlerinde Dikkat Edilmesi Gerekenler

Ankara'nın farklı semtleri farklı zemin koşulları sunar. İncek ve Gölbaşı'nın eğimli kesimlerinde killi kaya zemin, standart çakıl altına yerleştirilmeden önce kırılmalıdır; bu da kazı süresini uzatır ve ekipman gereksinimini artırır. Bağlıca'nın volkanik kolüvyon zemin birimlerinde ise heyelan riski nedeniyle drenaj kapasitesi standart hesabın üzerine çıkartılmalıdır.

Ankara'nın zemin koşulları ve istinat duvarı ilişkisi hakkında semt bazlı detaylı bilgiye ulaşabilirsiniz.

Sıkça Sorulan Sorular

İstinat duvarı yaparken statik hesap zorunlu mu?

2 metreyi aşan ya da üzerinde yapı yükü olan her istinat duvarı için belediyeye onaylı statik hesap sunulması zorunludur. 2 metrenin altındaki bahçe sınır istinat duvarlarında çoğu belediyede hesapsız yapım mümkündür; ancak zemin şartlarına göre mühendis görüşü almak riskinizi sıfırlar.

İstinat duvarında drenaj neden şart?

Drenajsız bir istinat duvarı, arkasında biriken suyun hidrostatik basıncına dayanamaz. Bu basınç, duvarda kabarma, çatlak ve nihai göçmeye yol açar. Drenaj borusu ve geotekstil filtre katmanı bu basıncı tahliye ederek duvarın 30–40 yıl sorunsuz çalışmasını sağlar.

İstinat duvarı için hangi beton sınıfı kullanılmalı?

Ankara'daki eğimli arazi ve don-çözülme koşullarında betonarme istinat duvarı için minimum C30/37 beton sınıfı önerilir. C30, 28 günde en az 30 MPa basınç dayanımı sağlar ve Ankara'nın kış koşullarında donatı korozyon riskini minimize eder.

Ücretsiz Keşif ve Fiyat Teklifi

Ankara genelinde hizmet veriyoruz. Arayın veya WhatsApp yazın, yazılı teklif alabilirsiniz.

Sıkça Sorulan Sorular

İstinat duvarı yaparken statik hesap zorunlu mu?
2 metreyi aşan ya da üzerinde yapı yükü olan her istinat duvarı için belediyeye onaylı statik hesap sunulması zorunludur. 2 metrenin altındaki bahçe sınır istinat duvarlarında ise çoğu belediyede hesapsız yapım mümkündür; ancak zemin şartlarına göre mühendis görüşü almak yine de riskinizi sıfırlar.
İstinat duvarında drenaj neden şart?
Drenajsız bir istinat duvarı, arkasında biriken yağmur ve zemin suyunun hidrostatik basıncına dayanamaz. Bu basınç, duvarda kabarma, çatlak ve nihai göçmeye yol açar. Drenaj borusu + geotekstil filtre katmanı bu basıncı tahliye eder ve duvarın 30–40 yıl sorunsuz çalışmasını sağlar.
İstinat duvarı için hangi beton sınıfı kullanılmalı?
Ankara'daki eğimli arazi ve don-çözülme koşullarında betonarme istinat duvarı için minimum C30/37 beton sınıfı önerilir. C30, 28 günde en az 30 MPa basınç dayanımı sağlar ve Ankara'nın -10°C ila -15°C'ye inen kış koşullarında donatı paslanmasına karşı yeterli örtü kalınlığını tutar.
İstinat duvarı ne kadar sürede tamamlanır?
50–80 metrelik standart bir betonarme istinat duvarı, kazı, donatı, kalıp, beton dökümü ve kürataj süreleriyle birlikte genellikle 8–14 iş günü alır. Uzun kürataj (minimum 7 gün ıslak kürataj) bu süreye dahildir. Drenaj dolgusu ve geri dolgu son 1–2 gün içinde tamamlanır.
İstinat duvarı yaparken en sık yapılan hata nedir?
En yaygın hata, drenaj sistemini atlamak ya da düşük kapasiteli drenaj borusu kullanmaktır. İkinci yaygın hata, duvara bitişik dolguyu kaba taşla değil geçirimsiz toprakla yapmaktır; bu yedek geotekstil olmadan hidrostatik basıncı 2–3 katına çıkarır. Üçüncü hata ise beton kürünü tamamlamadan kalıpları erken sökmektir.
